中新网甘肃新闻4月10日电(张子堂 杨健 魏建民)4月9日,甘肃金昌水源750千伏输变电工程线路工程顺利完成对±1100千伏吉泉线与±800千伏天中线的同档钻越施工。本次关键节点施工自4月3日启动,历时6天高效收官,为工程后续全线贯通奠定了坚实基础。

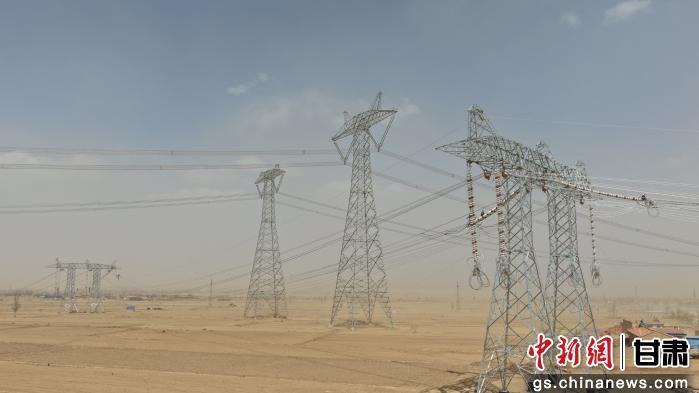

本次钻越点位于1391#-1392#铁塔之间,档距359米,施工区域地处河西走廊核心电网通道,上方同时穿行世界最高电压等级的±1100千伏吉泉直流与±800千伏天中直流两条“电力大动脉”,两条特高压直流线路同停困难、带电钻越施工风险高、施工技术难度大。

为确保万无一失,国网甘肃电力前期多次组织专家现场踏勘,设计阶段采用特殊设计的门型钻越塔,精准控制钻越高度;施工期间优化施工方案,将放线段压缩至1391#-1394#4基铁塔,全长1.148公里,有效缩小作业范围、缩短关键工序时长,减少导线在空中展放距离,降低导线摆动、上扬、跳槽风险,在保障两条特高压线路持续安全稳定运行的前提下,高效完成了导地线展放、紧线、附件安装等全部工序,充分展现了国网甘肃电力在特高压复杂环境下的精湛施工能力与过硬管控水平。
金昌水源750千伏输变电工程是甘肃省2026年省列重大建设项目,也是“甘电入浙”特高压直流工程的关键配套工程。工程新建线路310.724公里,计划2026年建成投运。此次双特高压线路钻越的顺利完成,不仅是项目建设的重大里程碑,更对保障河西走廊清洁能源高效外送、优化区域电网结构具有重要意义。(完)
