中新网甘肃新闻9月14日电(金浩 贾一凡)9月14日,在甘肃省白银市景泰县与靖远县交界处,随着最后1根4分裂900毫米特强钢芯高强铝合金导线的展放就位,甘肃-浙江±800千伏特高压直流输电工程(“陇电入浙”工程)顺利完成黄河大跨越架线施工,标志着“陇电入浙”工程甘肃段实现全线贯通。

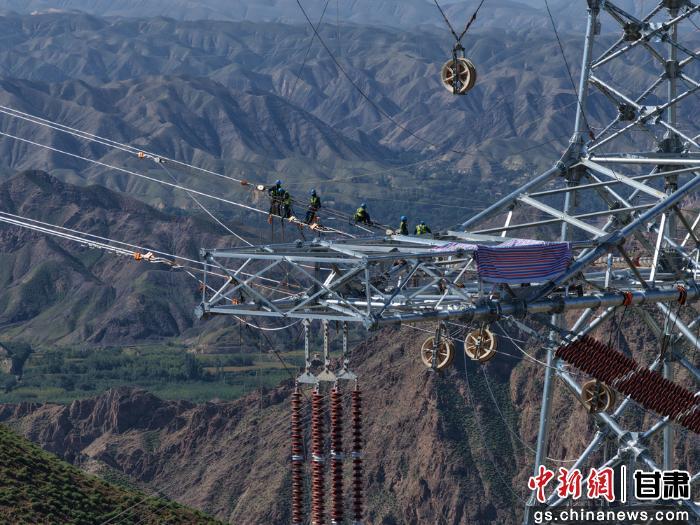

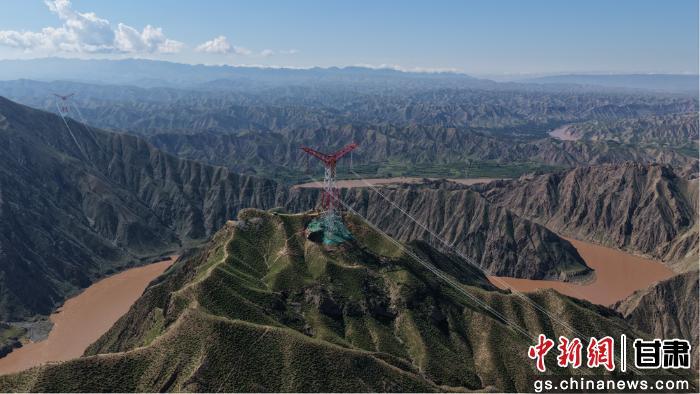

本次黄河大跨越段是“陇电入浙”工程全线唯一一处跨越黄河区段,也是该工程的关键控制节点,大跨越段线路全长2.731千米,新建N0450-N0453共计4基铁塔,采用“耐-直-直-耐”独立耐张段跨越方式进行跨越,N0451-N0452大跨越档距1643米,竣工后导线最低点距目前黄河水面约241米。大跨越段途经区域地形为中高山地,地形条件极其险峻,施工难度大,安全管控、施工精度、进度保障面临多重考验。
为高标准、高质量完成黄河大跨越施工任务,国网甘肃电力组织工程各参建单位前置管控,科学谋划,提前对接黄河水利委员会黄河上中游管理局,取得施工备案,强化黄河大跨越架线专项施工方案编审批工作,规范完成工序转序验收。施工前期对架线过程所需材料开展开箱验收、质量核验,施工期间强化现场人员组织调配,压实岗位责任,紧盯作业关键环节,保障各项工序有序落地。
目前,这条电力“高速公路”正加速推进。“陇电入浙”工程是国家电力发展规划重点项目,工程线路西起甘肃武威换流站,东至浙江绍兴越州换流站,全长2370公里,途经甘肃、宁夏、陕西、河南、安徽、浙江六省区,输电容量800万千瓦。
作为世界首条在送受电端均采用柔性直流技术的特高压工程,“陇电入浙”工程可以实现对电流大小和方向的灵活调节,适应大规模新能源接入电网的需求,预计将于2027年建成投运,届时甘肃每年可向浙江输送电量超360亿千瓦时,其中新能源电量超过212亿千瓦时,相当于减少燃煤640万吨、减排二氧化碳1700万吨,将有力支撑东西部能源协同发展和绿色低碳转型。
在推进线路本体建设的同时,工程首尾两座换流站的建设也在同步推进。今年以来,±800千伏武威换流站进入核心电气设备集中安装阶段,750千伏接入工程架线施工,电气A包换流变压器安装完成,倒送交流750千伏设备调试试验顺利完成。(完)
